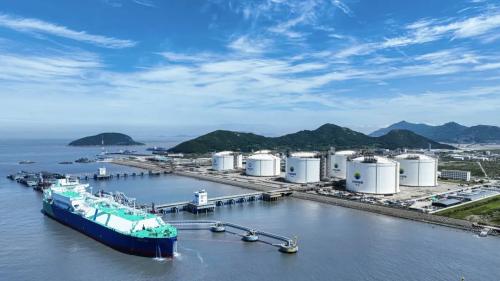

新奥舟山LNG接收站:速度超前、绿色领航,铸就能源新枢纽

近日,首船液化天然气(LNG)借智能卸料臂精准注入三期项目7#储罐,舟山LNG接收站三期工程正式投运。这座超级能源枢纽仅耗时29个月高效建成,较原计划提前4个月竣工,年接卸能力达1000万吨,刷新国内同类项目建设速度纪录。尤为亮眼的是,项目采用国内首创“冷能梯级利用+零排放调试”绿色工艺,投产首日便实现碳减排120吨,打造出大型能源基础设施“建成即优质、投运即绿色”新典范。

新奥舟山LNG接收站:速度超前、绿色领航,铸就能源新枢纽

舟山LNG接收站项目一期于2018年8月建成投产,年处理能力300万吨;二期于2021年6月投产,年处理能力达到500万吨;三期项目新增建设4座22万立方米LNG储罐,在项目正式投运后,新奥舟山LNG接收站的LNG罐容能力由64万立方米增至152万立方米,处理能力将有望达到1000万吨/年。

三期项目投运后,舟山接收站在大幅提升保供能力的同时可满足长三角区域超3000万户家庭年用气需求,将有力提升接收站LNG资源承接和周转能力,以及浙江省、华东区域乃至全国的天然气应急保供能力和季节性调峰能力,还将助力浙江自贸区打造大宗商品全球资源配置基地,促进浙江省LNG登陆中心建设,服务地方经济发展。

新奥舟山LNG接收站:速度超前、绿色领航,铸就能源新枢纽

该项目作为全球首例“三罐同步升顶”,创新应用储罐拱顶气压顶升技术,由EPC总承包单位新地能源工程公司实现3座2700吨级储罐穹顶同步平稳提升,创下大型LNG储罐建设效率纪录。同时,铝吊顶创新与数字化监测成为升顶技术的 “双保险”,首次引入的数字化监测系统,实时采集升顶过程关键数据与现场影像,结合远程控制系统精准调控参数,确保穹顶平稳上升,全程安全可控。

安全质量严苛管控铸就 “精品工程”,项目以 “零安全事故、全优质量” 交出亮眼答卷。

新奥舟山LNG接收站:速度超前、绿色领航,铸就能源新枢纽

在投产调试阶段,项目首创“资源循环-零放空”一体化工艺,通过高效的资源整合与团队的默契配合,仅用37.6小时完成天然气置换氮气,较原计划缩短48%,创造行业纪录。并实现了BOG(蒸发气)梯级利用的创新方式,即利用储罐预冷产生的BOG为站内其他储罐同步置换,节省调试LNG 1477.5吨。

同时,整个调试过程始终以客户需求为导向,聚合天然气全场景优势,在低压LNG总管预冷阶段同步保障下游客户供气,实现民生保障与工程推进双赢。

未来,新奥将依托天然气产业全场景优势,以舟山LNG接收站为支点,不断提高海外LNG资源获取能力。推动华北、华东、华南区域能源结构优化升级,助力“双碳”目标实现。

未来,新奥依托天然气产业全场景优势,以舟山LNG接收站为支点,提升海外LNG资源获取能力,推动华北、华东、华南区域能源结构优化升级,助力“双碳”目标。
